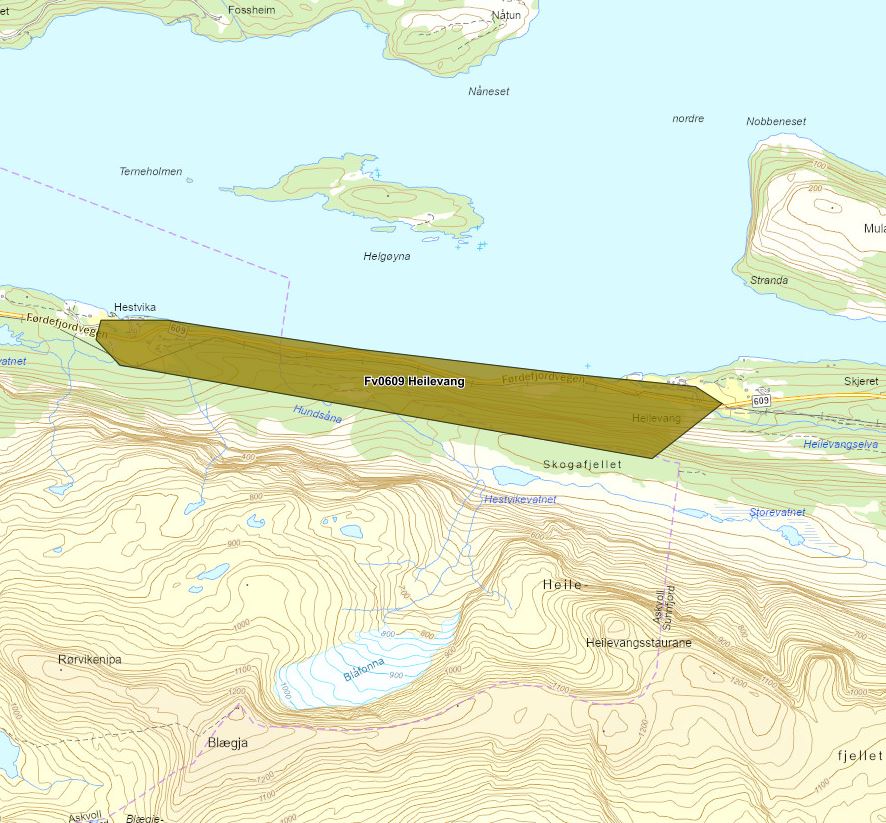

Fv. 609 Heilevang

Skredsikring av fylkesvegen mellom Askvoll og Førde startar i 2026. Prosjektet skal sikre trygg framkomst i ny tunnel mellom Hestvika og Heilevang.

Fakta om prosjektet

Fakta

Fase: Byggefase
Veg: Fv. 609
Område: Askvoll og Sunnfjord
Kostnad: Prosjektet er finansiert med fylkesvegløyvingar og statlege rassikringsmidlar. Prosjektet er kostnadsrekna til 1120 millionar i 2025-kroner.

Første tunnelsalve

Juli 2026

Folkemøte før oppstart

Tid: 15. april, kl. 18.00-20.00 Stad: Allaktivitetshuset på høgda

Kontrakt signert med Hæhre Entreprenør AS

Februar 2026



Arbeidet med skredsikringa mellom Heilevang og Hestvika gjekk i gang våren 2026.

Gravemaskin arbeider i ei djup utsprengd byggegrop omgitt av bratte fjellveggar som er sikra med sprøytebetong.
PÅHOGG: Med alle godkjenningar på plass er det klart for oppstart tunneldriving rett over sommarferien.

Det starta med grunnarbeid og forskjering i Hestvika, i retning Askvoll. Det vart laga anleggsveg opp til tunnelpåhogget, gravd vekk massar inn på fjellet og gjort klart deponia som skal ta i mot tunnelstein.

I tillegg til terrenginngrep, rydda entreprenør skog og sette opp verkstadhall, slurryhall, kontorrigg og reinseanlegg i Hestvika.

Oversiktsbilete av eit anleggsområde med gravemaskiner, brakker og mellombelse hallbygg. Arbeid pågår i ei utsprengd fjellskjering omgitt av skogkledd terreng.
RIGGOMRÅDE HESTVIKA: Dette blir basen for mykje av aktiviteten på rassikringsprosjektet på fv. 609.

Den 28. juli gjekk første salve, og tunneldrivinga var i gang.

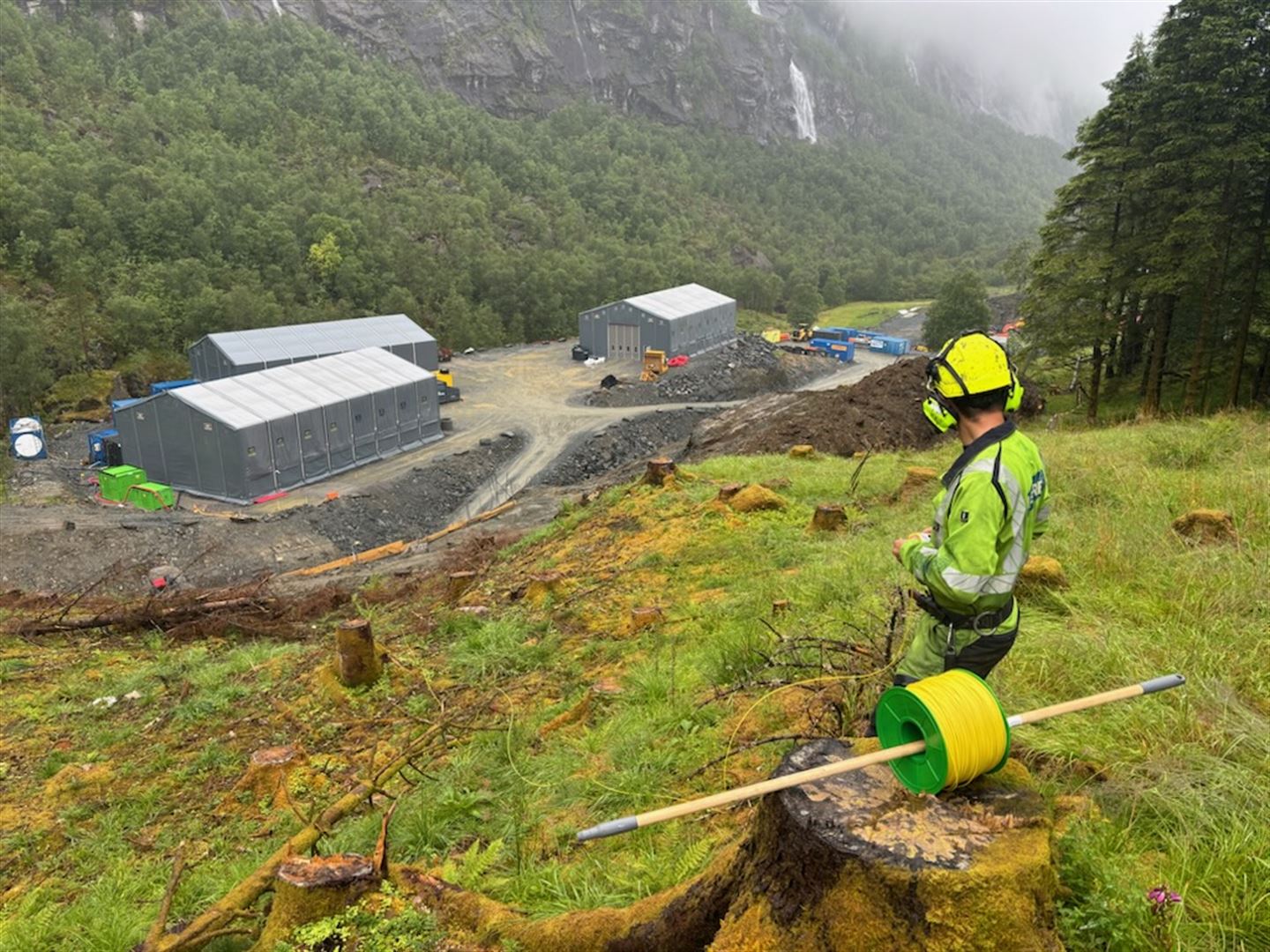

Ein anleggsarbeidar står i ei skogsli og ser ned på eit anleggsområde med riggbygg og maskiner i dalbotnen. Rundt området er det bratte fjellsider og tett skog.
BANG: Det var bergsprenger Viljar Holme Dingsøyr som fekk æra av å fyre av første salve.(Foto: Eirik Luitjes Hansen/Hæhre)
Seks anleggsarbeidarar i gule refleksklede og hjelm står framfor tunnelpåhogget inne i eit stein- og fjellanlegg.
NØGDE: Det var eit fornøgd arbeidslag som fekk æra av å starte tunneldrivinga. På bildet ser vi skiftleiar Jan Erik Neergård, saman med Frank Salamonsen, Uno Hagen, Jostein Hjortland og Oddbjørn Arntzen.(Foto: Eirik Luitjes Hansen/Hæhre)

Relatert informasjon

Ny og betre turparkering til Blegja - 3. juli 2026

Arbeidet er i gang på fv. 609 Heilevang - 15. april 2026

Folkemøte før oppstart - 15. april 2026

Kontraktsignering fv. 609 Heilevang - 16. februar 2026

Mot byggestart for rassikringsprosjektet Heilevang - 18. desember 2025

Desse er invitert med vidare i Heilevang-konkurransen - 30. juni 2025

Stor interesse for å delta i konkurransen om Heilevang - 4. juni 2025

Ny utlysing av rassikringsprosjekt på fv. 609 Heilevang - 30. april 2025

Planlegg ny utlysing av Heilevang i februar - 20. desember 2024

Inviterer til marknadsdialog før ny utlysing - 13. november 2024

Vil flytte veglinja på Heilevang - 6. november 2024

Status for prosjektet - august 2024

Svarte på spørsmål frå folket i Kvammen - 9. april 2024

Heilevang-prosjektet vert utsett - 27.02.2024

Desse er invitert med vidare i Heilevang-konkurransen - 10. januar 2024

Desse vil konkurrere om Heilevang-prosjektet - 17. november 2023

Tilbodskonferanse - 3. november 2023

Skredsikringsprosjektet vert lyst ut i månadsskiftet - 12. september 2023

Stor interesse for marknadsdialog - 8. juni 2023

Spørsmål og svar frå folkemøte - 30. mars 2023

Fullsett folkemøte i Kvammen 30. mars 2023

Invitasjon til informasjonsmøte 28. mars 2023

Byggestart for skredsikring av Heilevang i 2024 - 17. mars 2023

Skredsikringa av Heilevang er i startgropa - 19. januar 2023

Vedteken reguleringsplan - 2. juni 2022

Reguleringsplan fv. 609 Heilevang til offentleg høyring - 10. desember

Vil utvide planområdet - 9. februar 2021

Varsel om oppstart av planarbeid - juli 2021

Varsel om oppstart planarbeid

Kontaktpersoner

Jon Harald Huseklepp

Prosjektleiar
