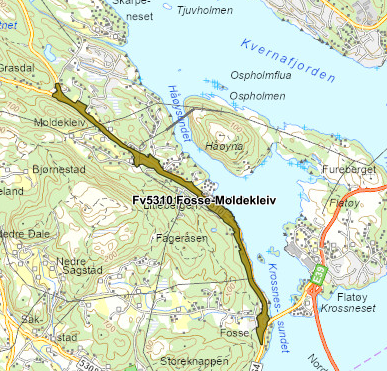

Fv. 5310 Fosse-Moldekleiv og fv. 564 Fossekrysset

Prosjekt 3 og 12 i Nordhordlandspakken. Langs heile vegen blir det bygd gang- og sykkelveg, samt justering av eksisterande avkøyrsler, kryss og haldeplassar.

Fakta

Fase: Planlegging
Veg: fv. 5310 og fv. 564
Område: Alver
Kostnad: 430 millioner kroner

Kontraktsignering

Mars 2026

19. mai 2026

Folkemøte på Grasdal skule kl. 18.00

Mai 2026

Byggestart

Oktober 2028

Vegprosjektet er ferdig

Prosjektet omfattar utbetring av eksisterande veg på ei 3,5 km lang strekning. Prosjektet omfattar også bygging av gang- og sykkelveg på heile strekninga, samt justering av eksisterande avkøyrsler, kryss og kollektivhaldeplassar. Prosjektet nr. 12, fv. 564 Fossekrysset er inkludert i planfasen for dette prosjektet.

Her kan du sjå prosjektet i eit kart der du kan klikke deg rundt





Relatert informasjon

Juni 2026

I veke 25 vert det oppstart av skogrydding langs vegen mellom Fosse og Moldekleiv. Det må då påreknast periodevise stengingar på opptil 15 minutt.

No held vi på å etablere «tipp» (ein plass til oppbevaring av stein, jord og andre massar vi grev opp) på Espetveit nord for vegstrekninga,  fjellsikringsarbeid, og etablering av riggområde.

Dei neste vekene vil aktiviteten auke. Det blir mellom anna trefelling langs vegen, sprengingsarbeid, flytting av eksisterande vegbelysning og leidningsnett, samt oppstart av gravearbeid for kulvert på Sunde.

For trafikantar vil dette medføre periodar med lysregulering og kortare stengingar på inntil 15 minutt. Det vil etter kvart også bli behov for lengre stengingar. Ved slike stengingar vil nøyaktige tidspunkt og varigheit bli varsla via prosjektet si heimeside og på 175.no, og det blir skilta. Ved stengt veg vil omkøyring gå via fv. 5312 Grågotene–Meland.

Det blir gjort merksam på at denne vegen har lengdeavgrensing på 12,40 meter.

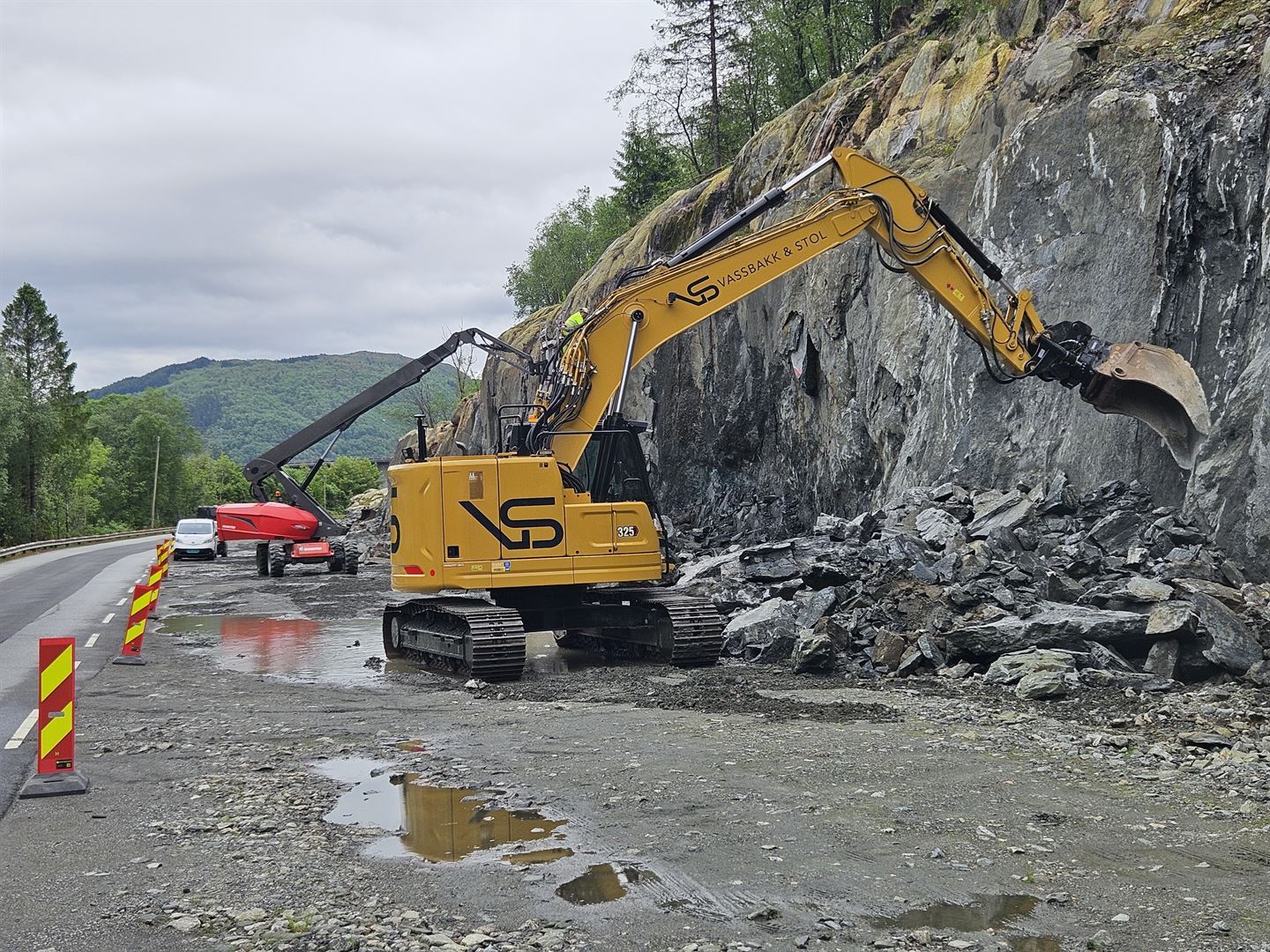

Foto: Ketil Mikkelsen/Vestland fylkeskommune

Mai 2026

Stor interesse for vegprosjetet på folkemøtet 19. mai med ca. 180 frammøtte. Fylkeskommunen og entreprenør informerte, og det blei stilt mange gode spørsmål frå salen. Den siste halvtimen fekk dei frammøtte mogelegheit til å snakke direkte med både fylkeslkommunen og entreprenøren sine representantar.

April 2026

I slutten av mars signerte Vassbakk og Stol og Vestland fylkeskommune kontrakt. Byggestart blir i midten av mai 2026.

Kontaktpersoner

Ketil Mikkelsen

byggjeleiar
