Fv. 5246 Slettebrekka–Hetlevik

Frå Slettebrekklia i sør til Hetlevik i nord bygger vi 2500 meter ny fylkesveg som vil avlaste dagens veg og auke trafikktryggleiken særleg for skuleelevar i området.

Fakta

Fase: Byggefase
Veg: Fv. 5246
Område: Askøy
Kostnad: 495 millionar kronar

Hausten/vinteren 2024

Start på prosjektering og bygging

Ferdig sommaren 2027

Ny fylkesveg på 2500 meter vil strekke seg frå Slettebrekklia i sør til Hetlevik i nord, og vil gå gjennom variert landskap før vegen går i ein 600 meter tunell til Hetlevik. Det kjem to nye rundkøyringar,  ein i Haugadalen og ein i Hetlevik. Det vil bli sprengt ut omlag 300.000 kubikk med lause massar i prosjektet.

Metrostav AS fortset arbeidet

Bertelsen og Garpestad AS var ein av to partar i arbeidsfellesskapet på entreprenørsida, og ble tatt under konkursbehandling 3.mars 2026. Metrostav Norge AS, som er den andre parten, har tatt opp att arbeidet med driving av tunnel, og mobiliserar for å starte på det vidare arbeidet i dagsone.

Vestland fylkeskommune og Metrostav AS arbeidar for at dette i minst mogleg grad skal påverke gjennomføringa av prosjektet.

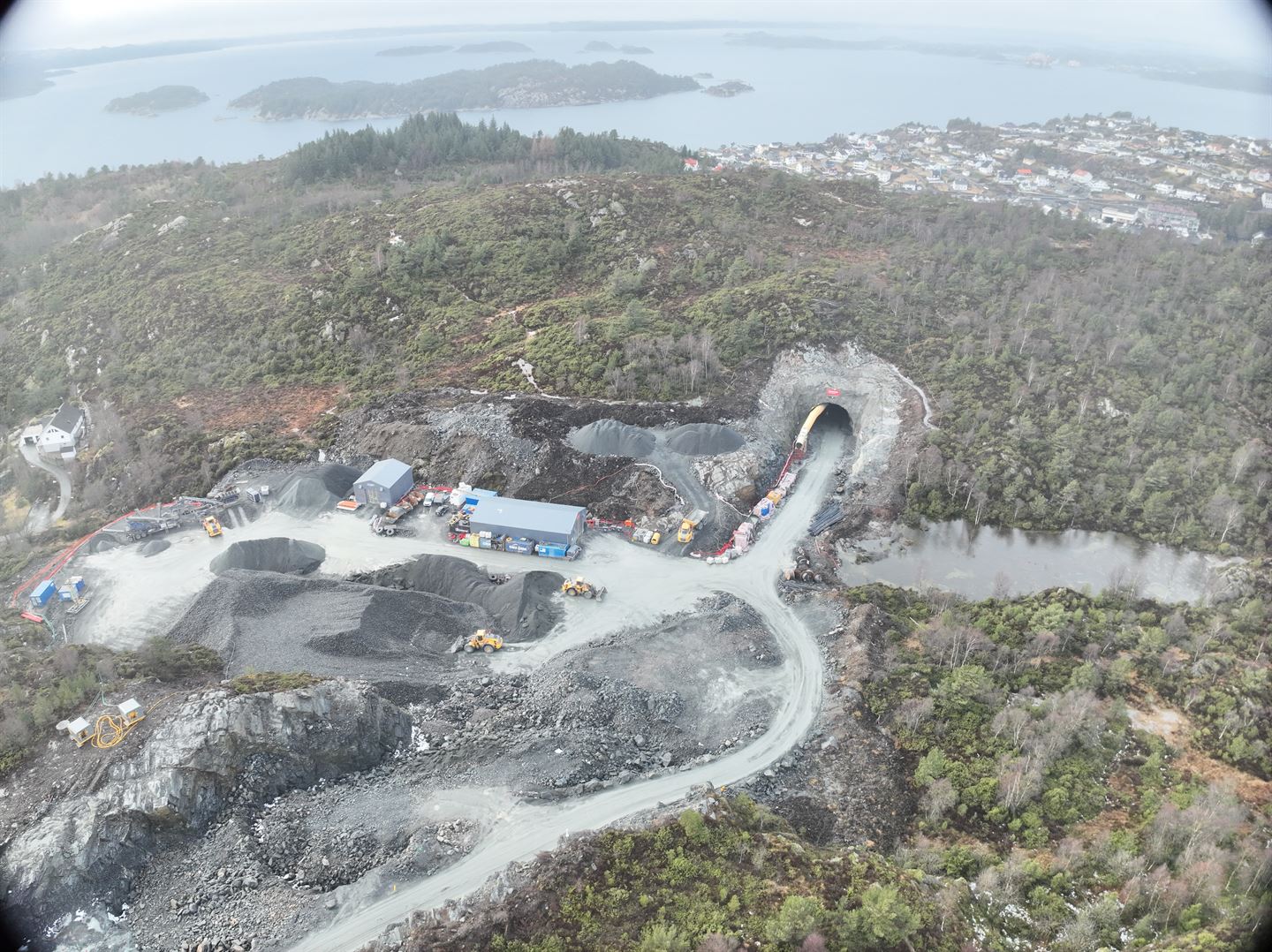

Gjennomslag i tunellen

Gjennomslag i tunnelen er ein hovudmilepæl i prosjektet og markerer ei viktig fase i framdrifta. Arbeidet nærmar seg no dagsone i Hetlevik, og det blir gjort førebuingar for eit kontrollert gjennomslag.

Dette er dei viktigaste punkta knytte til gjennomslaget:

  • Planlagt gjennomslag i veke 19 eller 20
  • Gjennomførast i to omgangar (to salver)
  • Førebelse tidspunkt: kl. 09.30 og kl. 13.30
  • Endeleg dag og veke er førebels ikkje fastsett

Metrostav har allereie vore i kontakt med bustader innanfor ein sone på 200 meter for å informere om det planlagde gjennomslaget. Det er også delt ut eige informasjonsskriv. Det kjem meir informasjon om det planlagte gjennomslaget.

Grusete veg i landskapet
Slettebrekka: Ny fylkesveg og fortau blir etablert samt vegoppbygging og utfylling i skråning. Dronefoto: Ole Andrè Helland Olsgaard, Vestland fylkeskommune

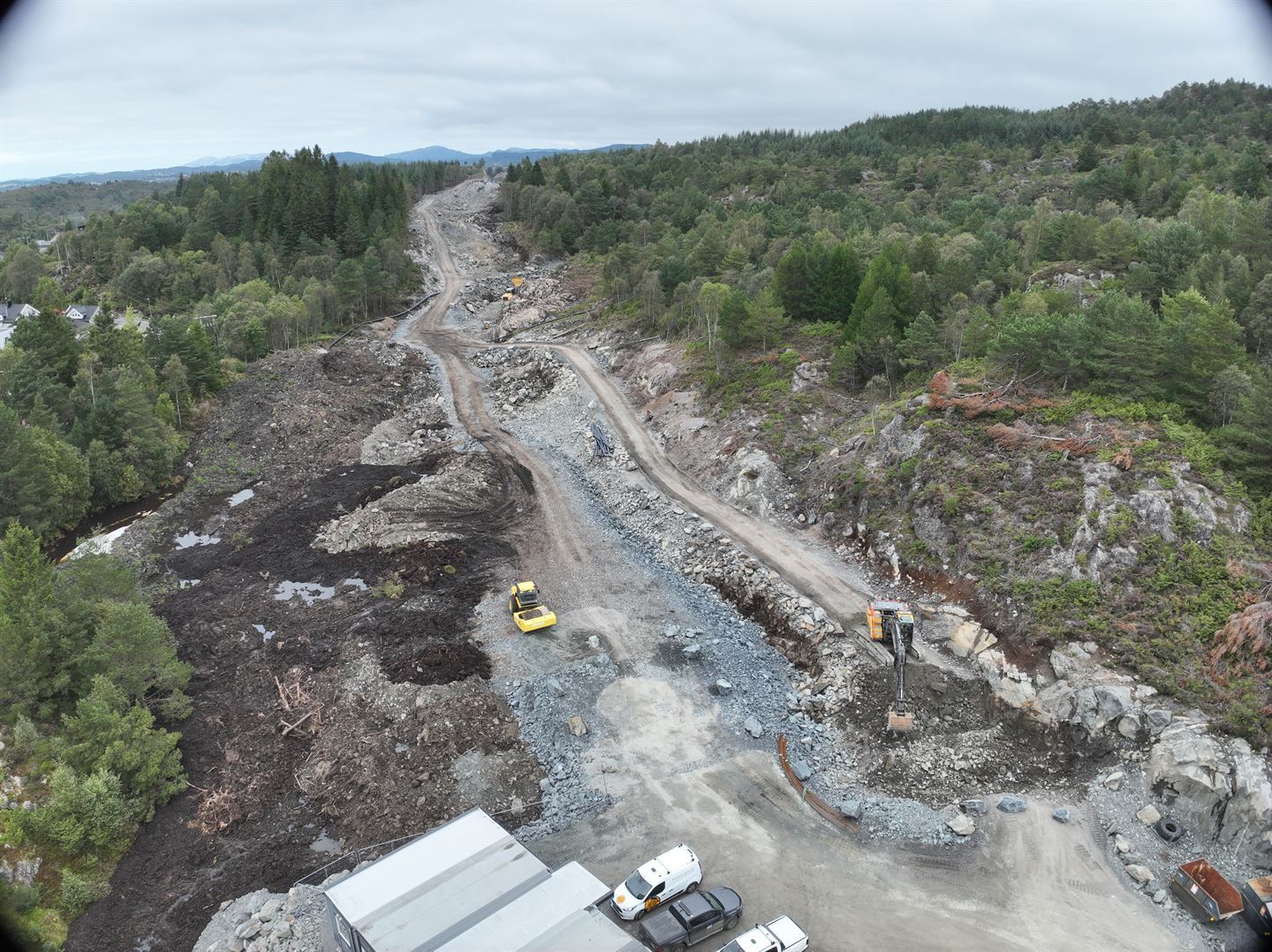

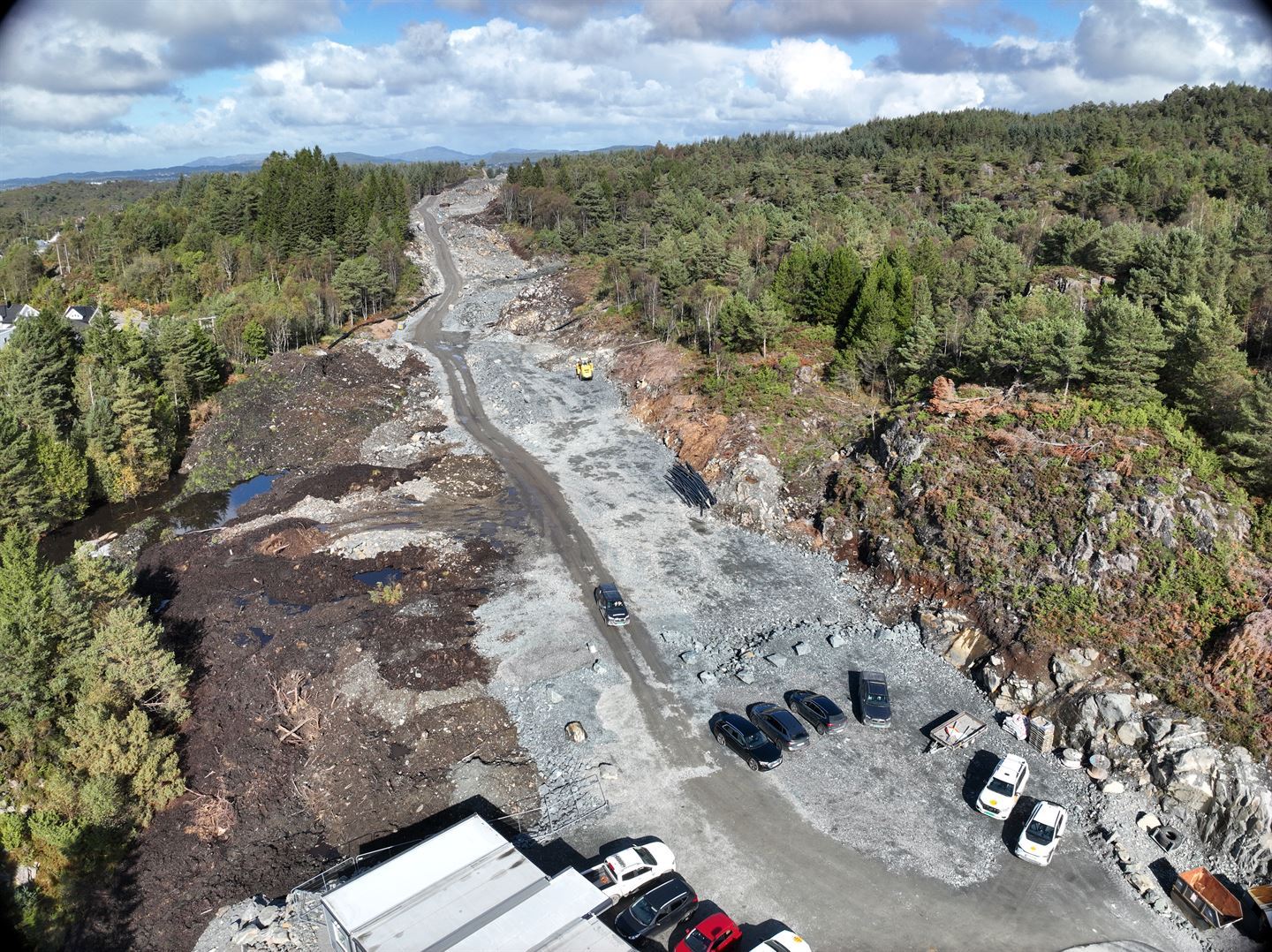

 Sjå framdrifta på byggearbeidet på Hetlevik-Slettebrekka frå lufta.

Relatert informasjon

Spørsmål og svar frå møtet

Skal tunnelmassane som blir frakta til riggområdet i Haugadalen knusast?
Nei, dei skal ikkje knusast. Tunnelmassane skal nyttast vidare i vegnlinja.

Skal steinknuseverket etablerast på nytt?
Ja, steinknuseverket vil bli sett opp att i Haugadalen.

Korleis blir bekymringar knytte til støv og støy handterte?
Det vil bli støv og støy frå arbeidet når produksjonen startar opp att i dagen. Når arbeidet kjem inn i fjellskjeringar, vil knuseverket bli plassert slik at ein kan redusere noko av støvet og støyen. Råka naboar må likevel rekne med noko støy og støv under arbeidet.

Vil vegen bli stengd i samband med gjennomslaget, og kor lenge?
Ja, vegen vil bli stengd i samband med gjennomslaget i opptil 15 minutt ved begge tidspunkta. Varigheit for stenging er gitt med løyve frå Statens vegvesen.

Vil bussane gå som normalt under gjennomslaget?
Tidspunkta for gjennomslaget vil ta omsyn til kollektivtrafikken.

Korleis blir løysinga for sykkelsti og fortau?
Det blir ikkje etablert sykkelsti, men fortau. Fortauet vil bli bygd i samsvar med handbøker, og plassert etter reguleringsplanen som ligg til grunn for prosjektet.

Vil det bli etablert eit nytt kryssingspunkt?
Prosjektet følgjer reguleringsplanen, og det vil ikkje bli etablert nytt kryssingspunkt. Byggherren informerer om at det vil bli gjort ei vurdering på eit seinare tidspunkt.

Blir det fortau til Haugadalen?
Ja, fortau vil gå frå Slettebrekka i sør til framtidig bustadfeltprosjekt i Haugadalen i nord. Det blir ikkje bygd fortau gjennom tunnelen. Tunnelen er berre for køyretøy.

Kva skjer i anleggsperioden når det gjelder tilkomst til naturen?

Svar:
Entreprenøren vil arbeide med å etablere to stadar å krysse vegen ved hhv. Fjelltunvegen og i Nibbene. I Nibbene blir det lagt opp til tursti med skilt eller merking slik at gåande går over tunellen og ikkje til anleggsområdet. Entreprenør har dialog med dugnadsgjengen om dette.

Kvar skal steinknuseverket stå?

Svar:
Det er planlagt etablering av steinknuseverk ved dei djupe fjellskjeringane i Haugadalen for å redusere støy.

Er det plan om veg nede i Haugadalen?

Svar:
Nei, det vil kun vere anleggstrafikk inn/ut via Slettebrekka.

Kva tid blir steinknuseverket etablert?

Svar:
Steinknuseverket vart etablert i april 2025.

Kor skal stein frå tunell brukast?

Svar:
Mykje av steinen går til gjenbruk i fyllingar, og tillegg blir ein del stein køyrt bort i hovudsak lokalt på Askøy.

Kva er tenkt for å ivareta hjorten?

Svar:
Entreprenør har erfaring frå prosjektet Åsen-Helleskaret i Os kommune. Der er det kun observert spor etter hjorten om morgonen. Det kan se ut til at den trekker seg vekk frå anleggsområdet. Vi har heldigvis ikkje hatt noko hending med dette.

Blir det bygd veg utan fortau? Veglys og gangveg ligg som opsjon, og dette ryk vel først ved budsjettsprekk?

Svar:
Det er riktig at etablering av fortau og veglys er lagt inn som opsjonar. Det vil bli bygd ein ‘enkel’ veg, men vi skal vurdere etablering av fortau og veglys. Fylkeskommunen vil sjå på dette etter kvart som det blir aktuelt.

Korleis blir vegen når den er ferdig?

Svar:
Den nye fylkesvegen vil bli ein enkel og oversiktleg veg. Vegen vil gå gjennom terreng, høge skjeringar og tunell før den kjem ut i tettstaden i Hetlevik.

Kva blir fartsgrensa?

Svar:
Retning nord vil fartsgrensa bli 40 km/t frå rundkøyringa i Follesevegen og opp i Slettebrekklia. Den blir 60 km/t frå Slettebrekklia og til Haugadalen (første rundkøyring) og det blir 50 km/t gjennom tunnel, 40 km/t i Hetlevik. Det blir ikkje etablert fartsreduserande tiltak som humpar/puter.

Korleis blir vegen kopla til Slettebrekklia?

Svar:
Ny fylkesveg vil bli kopla og tilpassa oppkøyringa til Slettebrekklia. Vegen opp til Slettebrekklia blei utbetra med breiare veg, betongkant med rekkverk og fjellsikring i form av nett i 2020-2021. Området blir tilpassa til høgda på ny og ‘gamal’ veg, men ingen store endringar.

Kva blir prosessen i forhold til gangveg?

Svar:
Det er ikkje tatt med nokre krysningspunkt i reguleringsplanen når det gjeld turstiar. Entreprenør kan i detaljprosjekteringa vurdere området frå terrenget og opp til vegen.

 Er det mogleg å kome med ønsker og innspel til prosjektet?

Svar:
Høyringsfristen for innspel og merknadar i forbindelse med reguleringsplanen er gått ut. Ta kontakt med Askøy kommune. Kontaktinformasjon finn ein på nettsida til kommunen. Vestland fylkeskommune er ikkje rett instans angåande reguleringsplanen og eventuelle klagar/førespurnadar. For spørsmål om vegprosjektet eller grunnerverv i prosjektperioden så send ein e-post til askoypakken@vlfk.no


Totalentreprenør Bertelsen & Garpestad bygger ny fylkesveg for Vestland fylkeskommune og vil gi fortlaupande informasjon om vegarbeidet til bebuarar i området. Har du spørsmål så ta kontakt pal.thornes@bg.no

 Framtidig byggefelt i Haugadalen vil genere ny skoleveg. Blir det tilrettelagt for framtidig gangveg her?

Svar:
Det vil mest sannsynleg bli etablert. Fylkeskommune vil sjå på dette når det blir aktuelt.

Blir dei høge fjellskjeringane sikra?

Svar:
Ja, skjeringar langs ny fylkesveg blir sikra etter krav til sikring og oppsetting av gjerde.

Kva er arbeidstida på vegprosjektet?

Svar:
Entreprenøren har arbeidstid frå kl.07:00 - 20.00 i vekedagane, og laurdagar til kl. 16.00.

Er det tatt omsyn til folk som kjem frå andre stadar enn Askøy som skal finne parkeringsplassar i turområda?

Svar:
Det blir lagt til rette for parkeringsplassar i kollektivområdet i Haugadalen. Her kan turgåarar parkere. Sjå reguleringsplan merket med o_SPP1.

Blir det bussterminal?

Svar:
Det blir satt av plass til framtidig bussterminal i Haugadalen. Det er Skyss som styrer planlegging og framtidig bruk av denne.

Kor mange parkeringar blir det?

Svar:
I Haugadalen er det eit stort og ope areal med god plass for parkeringsplass, men pt er det vanskeleg å seie talet på parkeringsplassar. Det blir ikkje tilrettelagt med moglegheit for å parkere langs vegen.

Kvifor blir det ikkje tatt omsyn/tilrettelagt for turstiar med kryssing av vegen? Meinar at dette var med i reguleringsplanen.

Svar:
Det er ikkje tatt med kryssingspunkt i reguleringsplanen som vi bygger etter. Har du spørsmål om reguleringsplanen så ta kontakt med Askøy kommune.

Korleis blir det med telemastar og mobildekning i området?

Svar:
Dette blir styrt av Telenor. I samband med prosjektet blir det blir satt opp ei mast i Haugadalen i tilknytning til teknisk bygg og i samband med tunnelen. Her blir det tilkopling til blant annet naudnett, DAB mm.

Kva skjer med skogen og det som felles av trær?

Svar:
Vegetasjon og skog blir fliset opp. Det blir ikkje sal av ved.

Kva skjer med vegen inn til Block Watne sitt framtidige byggefelt?

Svar:
Prosjektet avsluttar nokre meter etter kollektivterminalen. Her vil Block Watne kople seg på når fylkesvegen står ferdig.

Blir vatn og avlaup lagt ned i fortau?

Svar:
Askøy kommune legg vatn- og avlaupsleidningar for vegoppbygging i fortauet.

Det er mange som er nysgjerrige på kva som skjer i prosjektet og i anleggsområdet. Får publikum kome å sjå?

Svar:
Totalentreprenør tenker å arrangere en ope dag slik at folk kan kome å sjå seg rundt på anlegget.

Kva tid skal prosjektet vere ferdig?

Svar:
Vegen skal vere ferdig til sommaren/haust 2027.

Kor lang tid tar prosessen med skjeringane?

Svar:
Det tar mellom 6 til 7 månadar med arbeidet og steinknusing i samband med skjeringane. Det blir mindre støy i 2026 og før arbeidet flytter seg ned i Hetlevik.

Korleis blir det med veg på anlegget?

Svar:
Det blir etablert ein pilotveg for å kome langt inn på veganlegget. Det skal vere mogleg å køyre til tunnelen for anleggsmaskiner. Dette for å avgrense og sikre anleggsområdet med blant anna gjerde.

Korleis er det med anleggsaktivitet og ferie?

Svar:
Det vil vere stengt og ingen anleggsaktivitet i fire uker om sommaren og i samband med påske, jul og andre heilagdagar.

Blir det endringar i Slettebrekklia?

Svar:
Det blir ikkje gjort endringar utover at det blir etablert eit gangfelt ned mot rundkøyringa. Tilpassingar mellom ny og ‘gamal’ veg blir gjort, men ingen store endringar. Slettebrekklia er ein kommunal veg.

Er det noko ørret i Damskjerbekken?

Svar:
Entreprenør har vore på befaring med grunneigar og dei fant overraskande mykje fisk i Damskjerbekken. Det blir gjort tiltak for å bevare fisken gjennom anleggsperioden.

Korleis skal tryggleiken til mjuke trafikantar frå Slettebrekklia ivaretakast?

Svar:
Mjuke trafikantar som kjem ned frå Slettebrekka og ellers i området, må bruke midlertidig oppmerka gangfelt og følge fortau i retning Follese. Stien som går inn i skogen blir sperra av og kan ikkje brukast. Brakkeriggen blir satt opp i dette området, og all trafikk inn og ut av anlegget vil køyre her. Entreprenør ber om forståing og respekt for anleggsarbeidet.

Vil det kom fiber og høgspent i tunellen?

Svar:
Ja, høgspent blir ført gjennom tunellen.

Blir vatn og avlaup oppgradert?

Svar:
Askøy kommune etablerer nytt vatn og avlaup system og pumpestasjon ved Eide. Herfra blir det pumpa vidare til reinseanlegg på Horsøy.

Hvorfor skal tunellen drives frå toppen og nedover mot Hetlevik?

Svar:
Årsaken er at vi ikkje ønsker å belaste dagens fylkesveg til Hetlevik med anleggstrafikken som vil gå fram og tilbake til veganlegget. Vegen til Hetlevik er eineste veg inn og ut for bebuarar gåande og anna trafikk.

Ka gjer dåke med drivevann når det gjeld forureining. Blir dette reinsa?

Svar:
Ja alt blir samla  tankar/basseng og blir reinsa og filtrert.

Kvifor blir det ikkje anna stigning på tunellen og tilrettelagt for gang- og sykkelveg?

Svar:
Mykje er bestemt på førehand. I reguleringsplanen er det planlagt med ein tunell for køyrande, og den nye fylkesvegen blir meir trafikksikker og vil avlaste dagens fylkesveg. Tunellarbeidet foregår frå Slettebrekka.

Kor mykje kostar det med masseoverskot, og er gjort berekningar på det? Er det Sotra som er mottaket?

Svar:
Stein skal brukast i vegbygging og fyllingar. Mykje av steinen blir knust på plassen i steinknuseverket i Haugadalen. Ein del av steinen kan selgast til blant anna lokale anlegg på Askøy. Alle massar blir kjørt ut frå Slettebrekka. Her blir det etablert eit nytt gangfelt og det blir vikeplikt for køyrande som kjem ned frå Slettebrekka. Dette blir gjort av omsyn til bremselengde for anleggskøyretøy. Vegbygginga blir gjort i tråd med vedtatt reguleringsplan.


Når startar arbeidet i Hetlevik?

Svar:
Totalentreprenør startar med tunellen ned mot Hetlevik i september 2025. Det tar om lag  6 til 7 månadar å sprenge ut tunellen. I løpet perioden kjem maskinar, utstyr og anna på plass i Hetlevik. Det blir også vegetasjonsrydding, sikring av mur og fjerning av bygg i denne perioden. Det kjem meir informasjon om dette ved oppstart i Hetlevik i 2026.

Kontaktpersoner

Ingrid Margrethe Fjordheim Sunde

Byggeleiar

Vil du har varsel ved sprenging?
